Maßnahmenumsetzung im Otternhagener Moor
Die Maßnahmenumsetzung im Otternhagener Moor ist weit fortgeschritten. Ca. 2/3 der Maßnahmen sind im März 2023 bereits abgeschlossen. Seit September 2021 haben die beauftragten Firmen in einem ersten Schritt als bauvorbereitende Maßnahme bereits auf 39 ha Bäume entnommen. Auf den baumfreien Flächen, auch Dammtrassen genannt, wurden in den folgenden Schritten Torfdämme aus dem örtlich anstehenden Torf errichtet. 16 km dieser Torfdämme sind bereits fertiggestellt, 7 km stehen noch aus. Alte Entwässerungsgräben im Moor konnten durch 130 punktuelle Verschlusspunkte abgedichtet und unwirksam gemacht werden. 50 Verschlusspunkte werden in den kommenden Baufenstern noch gesetzt. Im östlichen Bereich des Moores ist ein bestehendes Grabensystem optimiert worden, um die Entwässerung anliegender Flächen weiterhin sicherzustellen.
Die Maßnahmenumsetzung findet von 2021 bis 2023/24 in mehreren Schritten - sogenannten Baufenstern - statt. Gebaut wird jeweils ab August bis Ende Februar, um die wertvolle Flora und Fauna so wenig wie möglich zu beeinträchtigen.

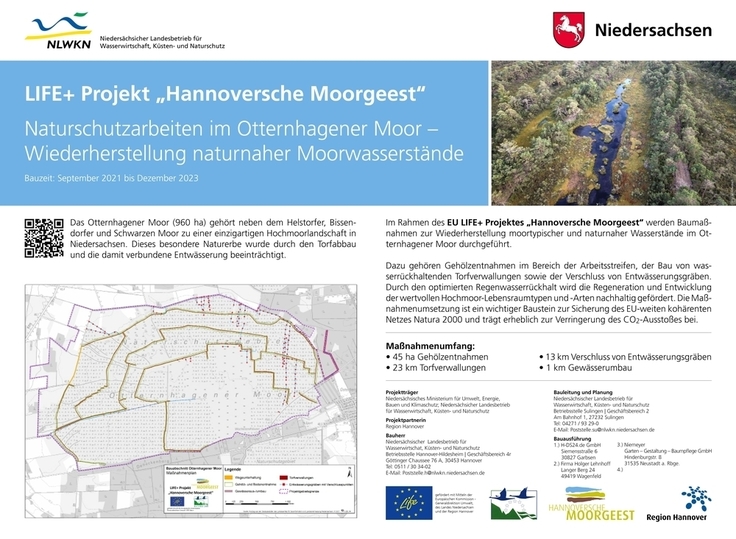

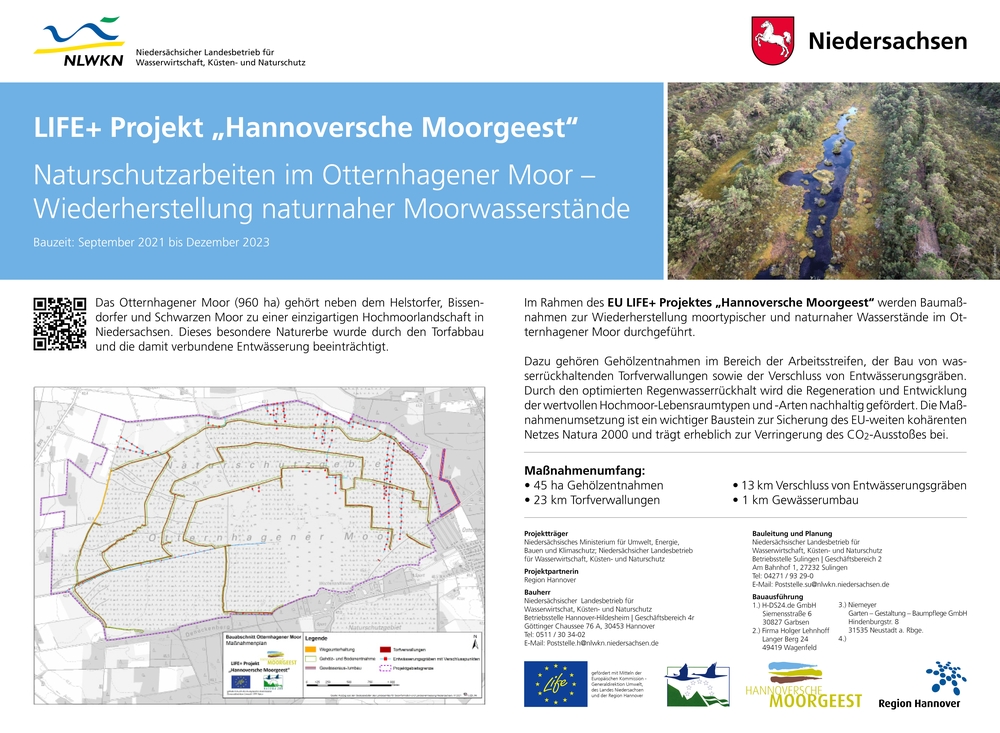

Zum Regenwasserrückhalt wurden die Dammtrassen, auf den vor Ort verwendeten Bauinformationstafel (siehe folgendes Bild) zu sehen, in 3 bis 4 Dammringen aufgebaut. So entstehen aufgrund der Höhenverhältnisse im Gelände mehrere Polder, welche das Regenwasser auf den unterschiedlichen Geländehöhen wirksam zurückhalten.
Bautagebuch Otternhagener Moor – Kurzberichte zum Fortschritt der Maßnahmenumsetzung:

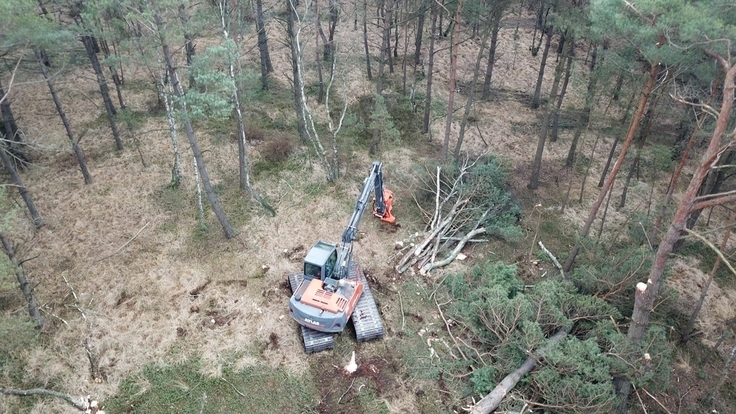

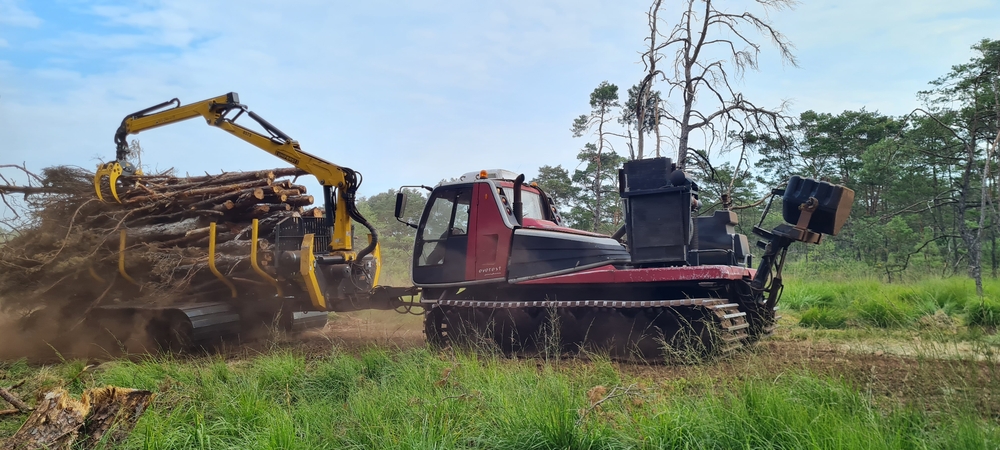

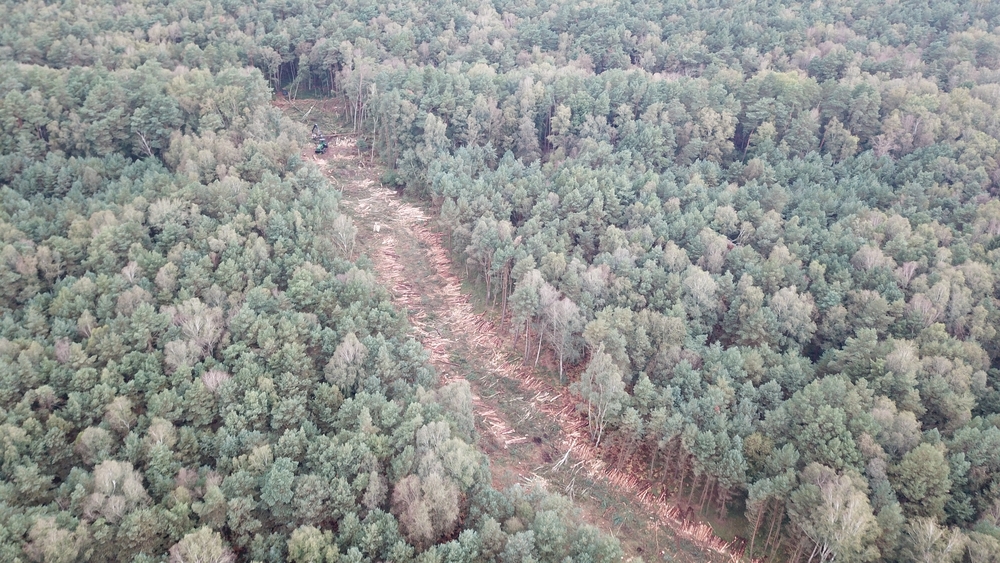

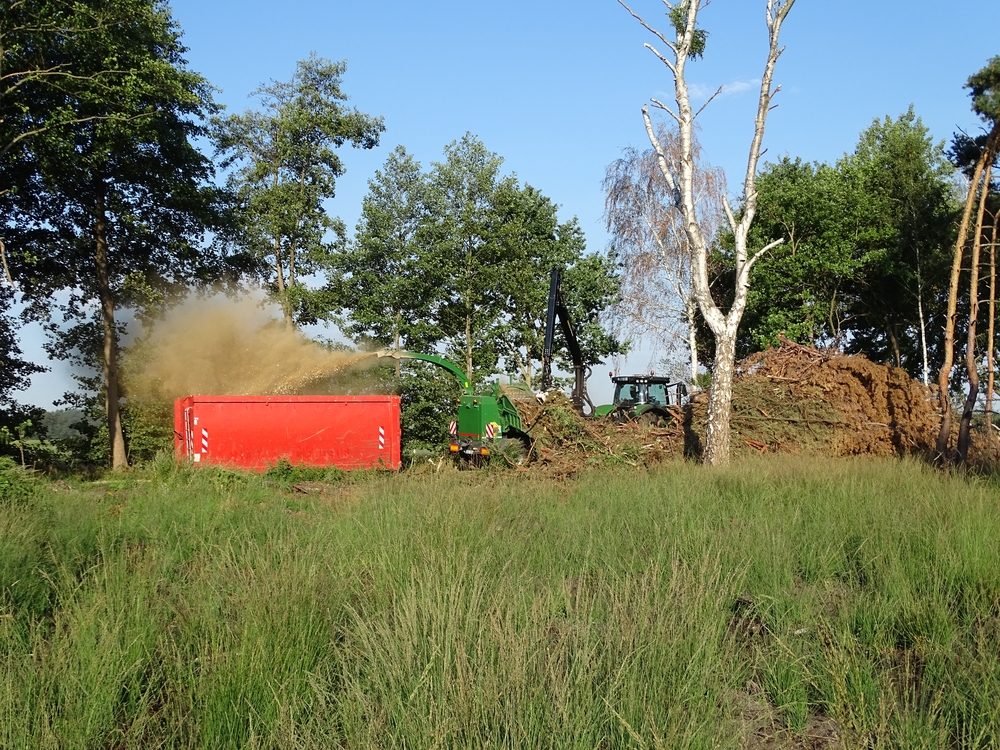

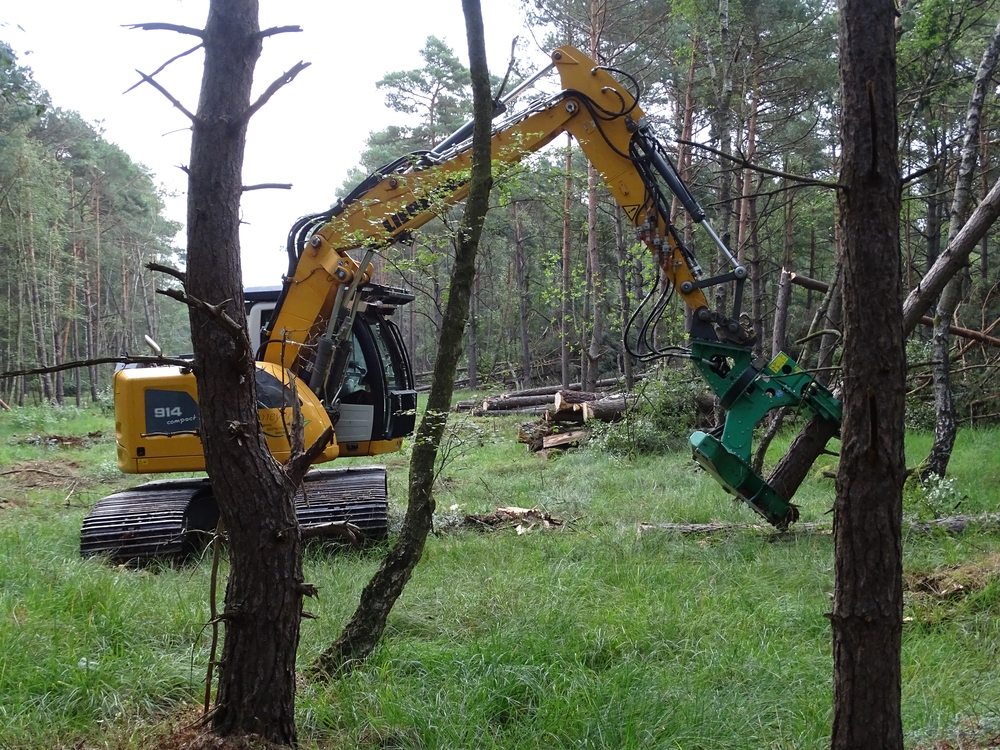

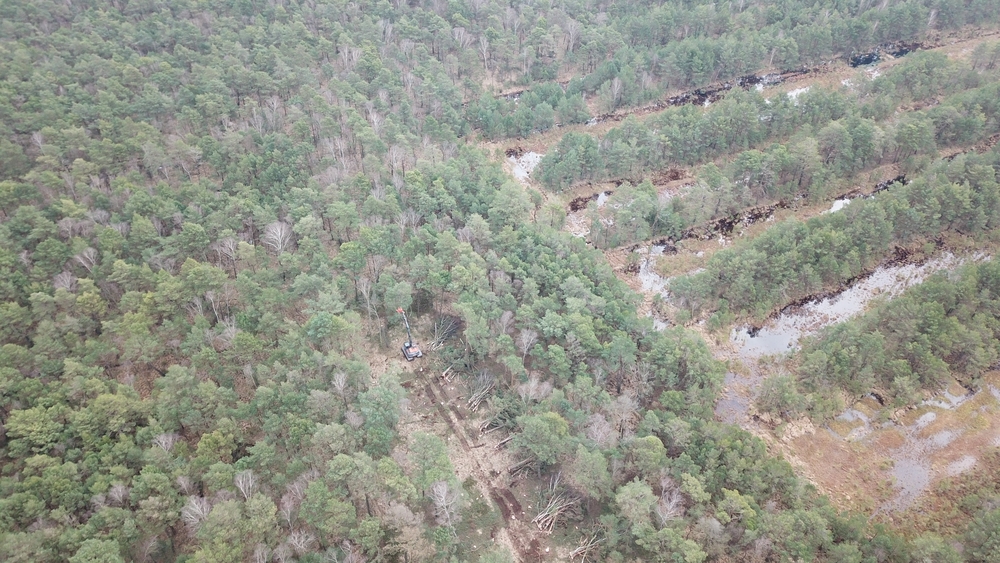

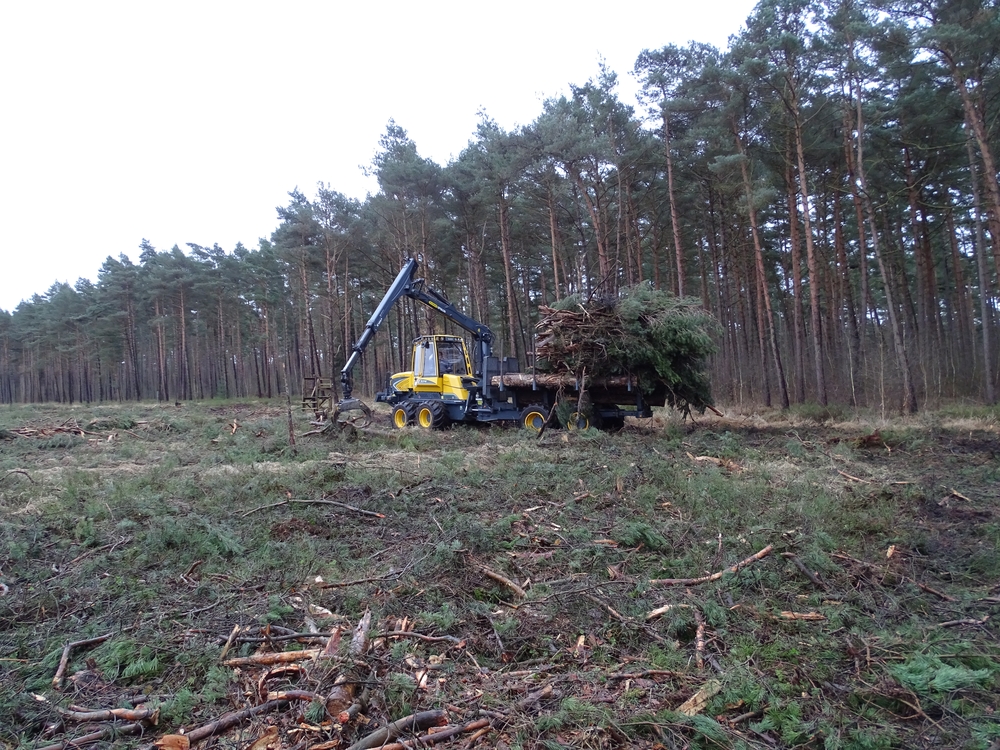

Im September 2021 starteten die ersten bauvorbereitenden Maßnahmen. Im Außenbereich des Moores wurden Gehölze entfernt um dort anschließend Moordämme aufzubauen. Im Randbereich ist die Torfmächtigkeit relativ gering, wodurch hier das Holz komplett abgefahren werden konnte und für die weitere Verwertung genutzt werden kann.

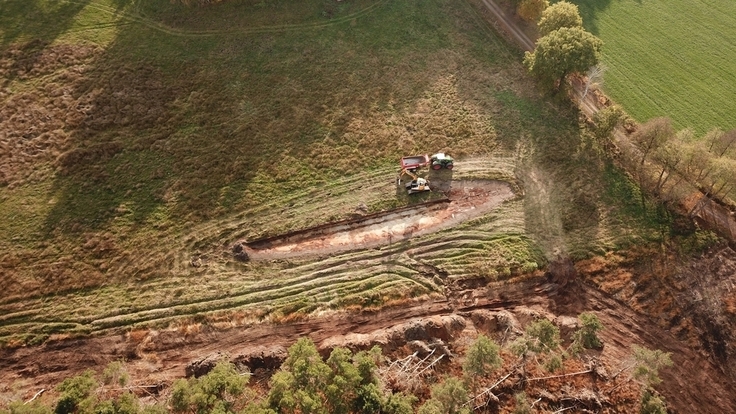

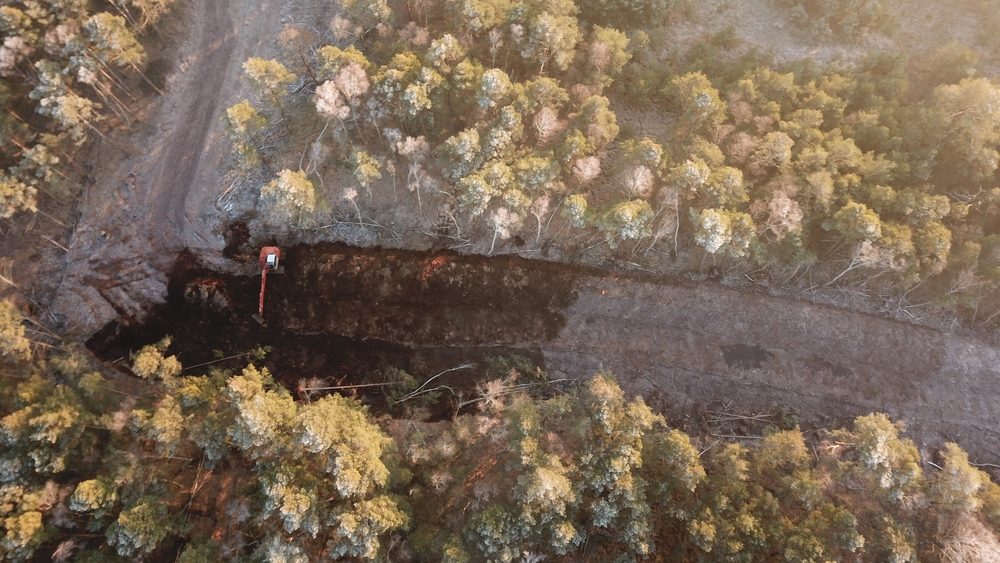

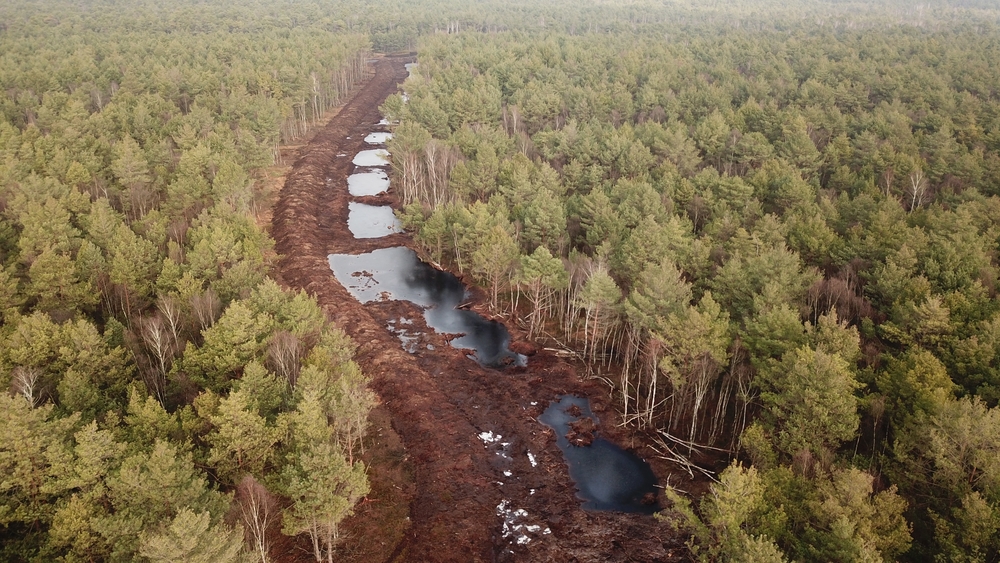

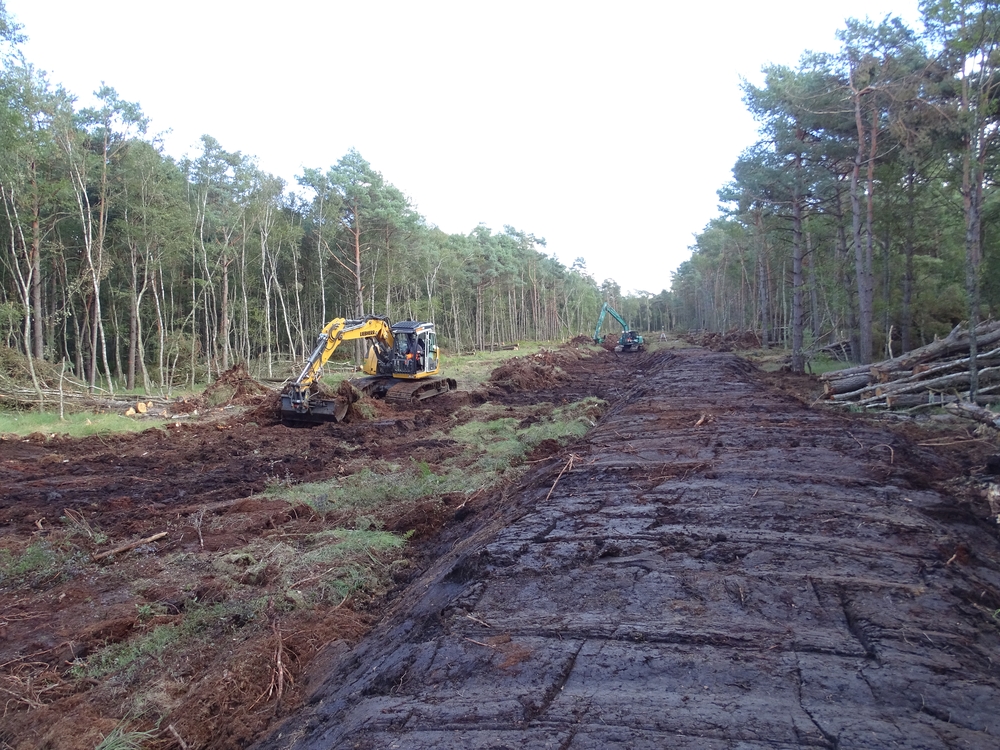

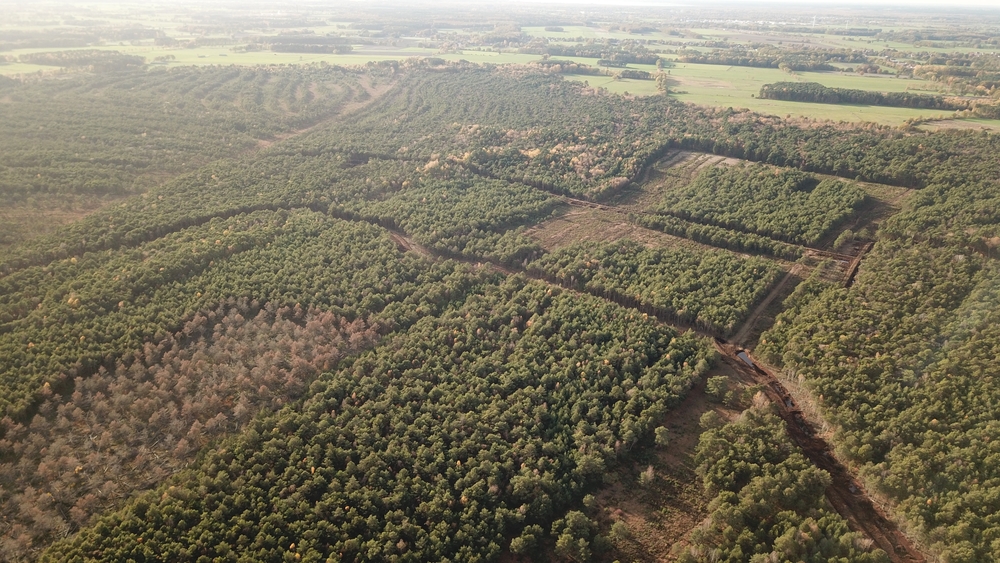

Im Dezember 2021 wurden die Baumaßnahmen parallel im Damminnenring begonnen. Zunächst mussten auch hier Gehölze entfernt werden. Teilweise konnten diese auch noch zur weiteren Verwertung genutzt werden. Im Anschluss wurde begonnen, den Damminnenring mit einer Länge von ca. 6,5 Kilometer aufzubauen. Die Maßnahme wurde im Februar 2023 abgeschlossen.

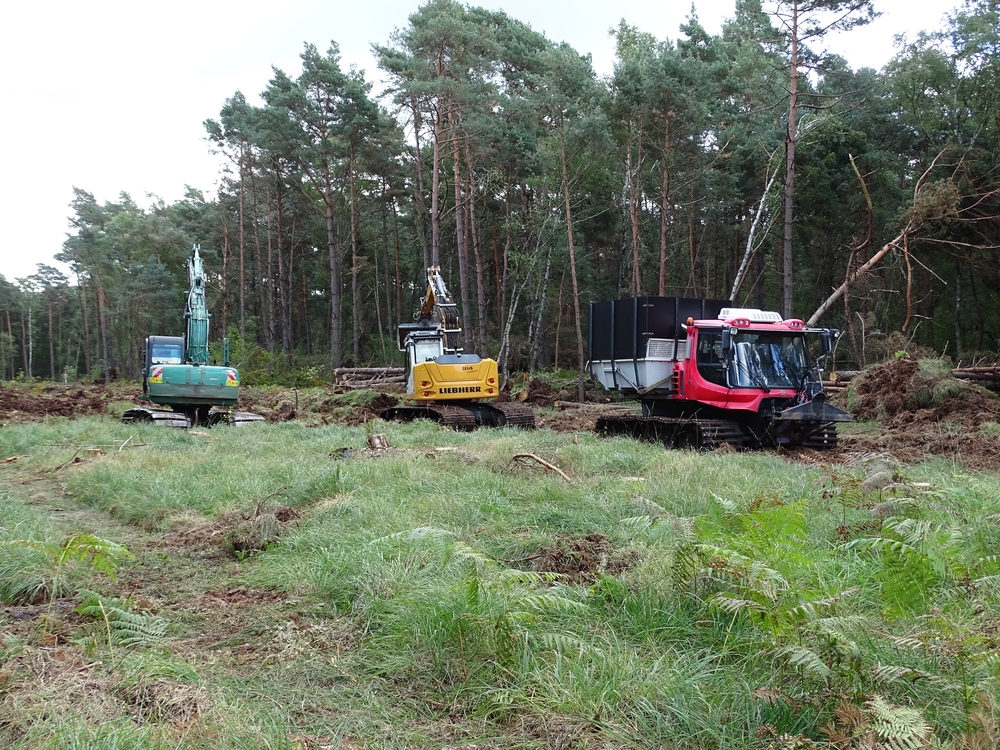

Im August und September 2022 starteten die Baumaßnahmen im zweiten Dammring von innen nach außen. Weitere Dammtrassen wurden vom Gehölzbewuchs befreit und weitere ca. 9 Kilometer Moordämme konnten gebaut werden. Die Maßnahmen wurden im Februar 2023 abgeschlossen.

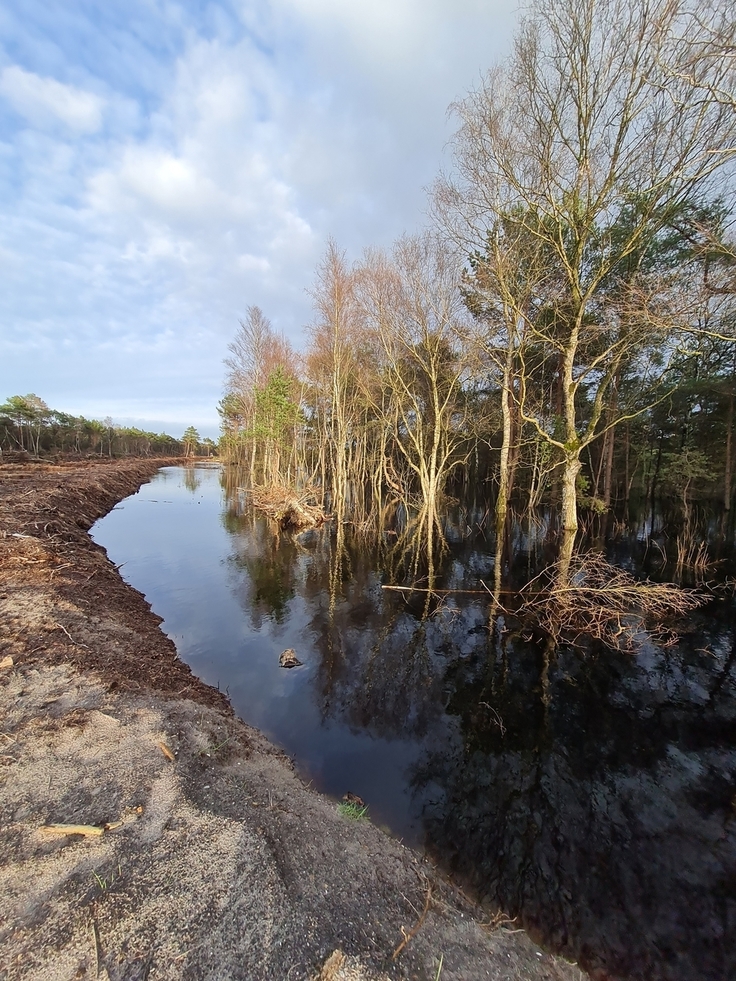

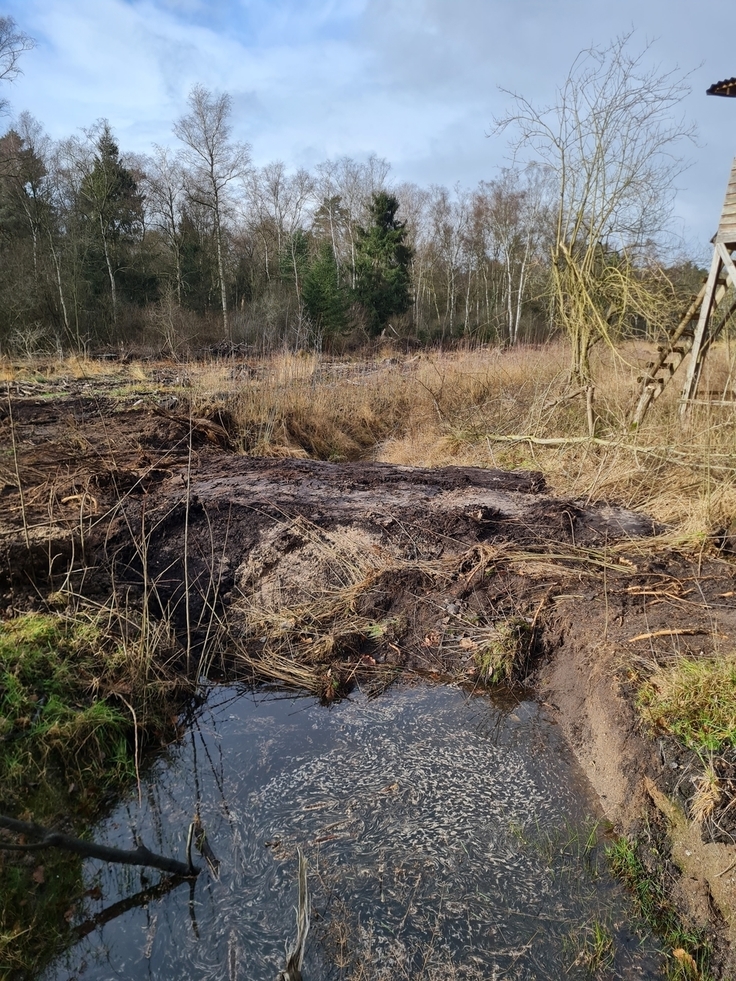

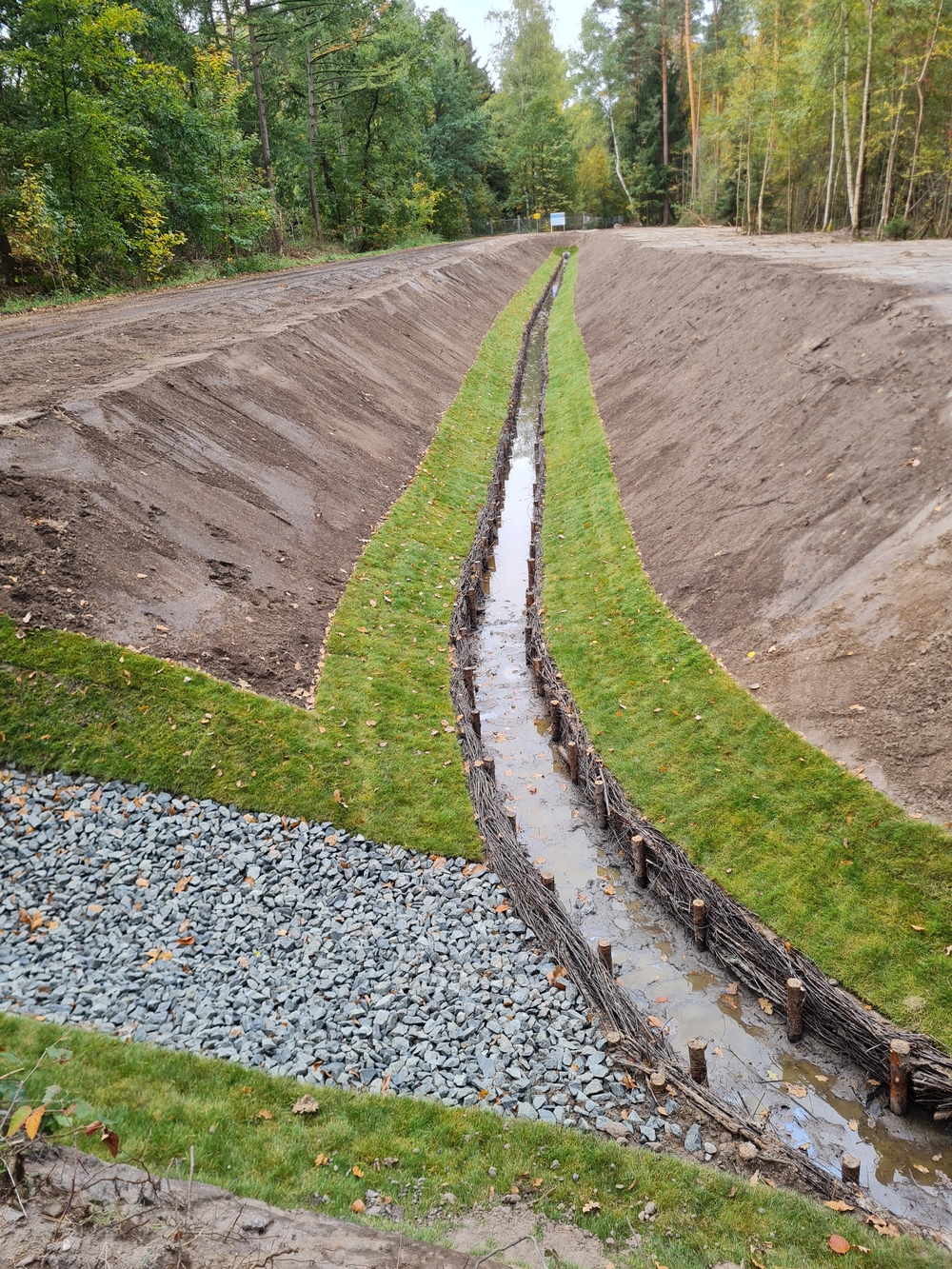

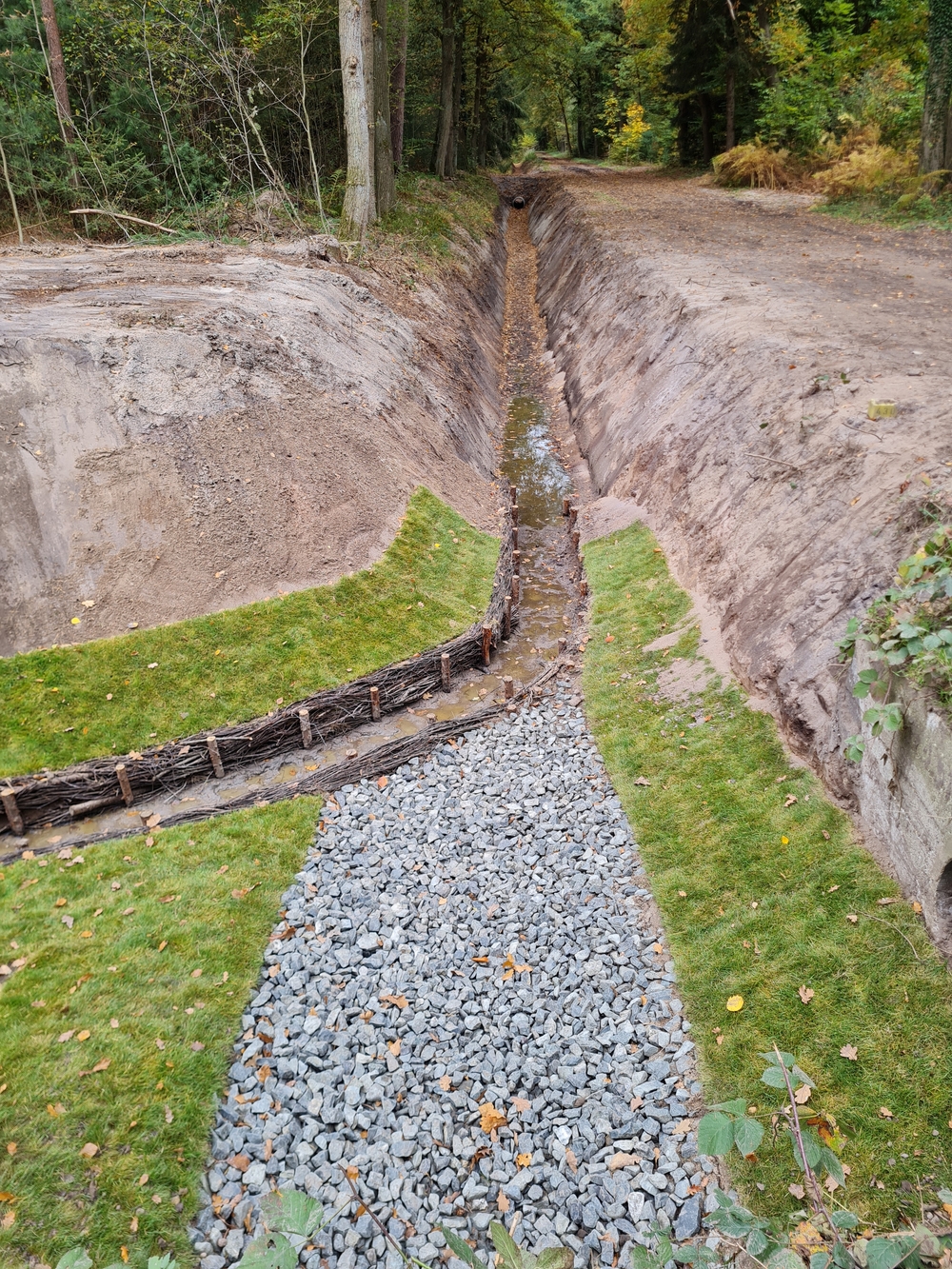

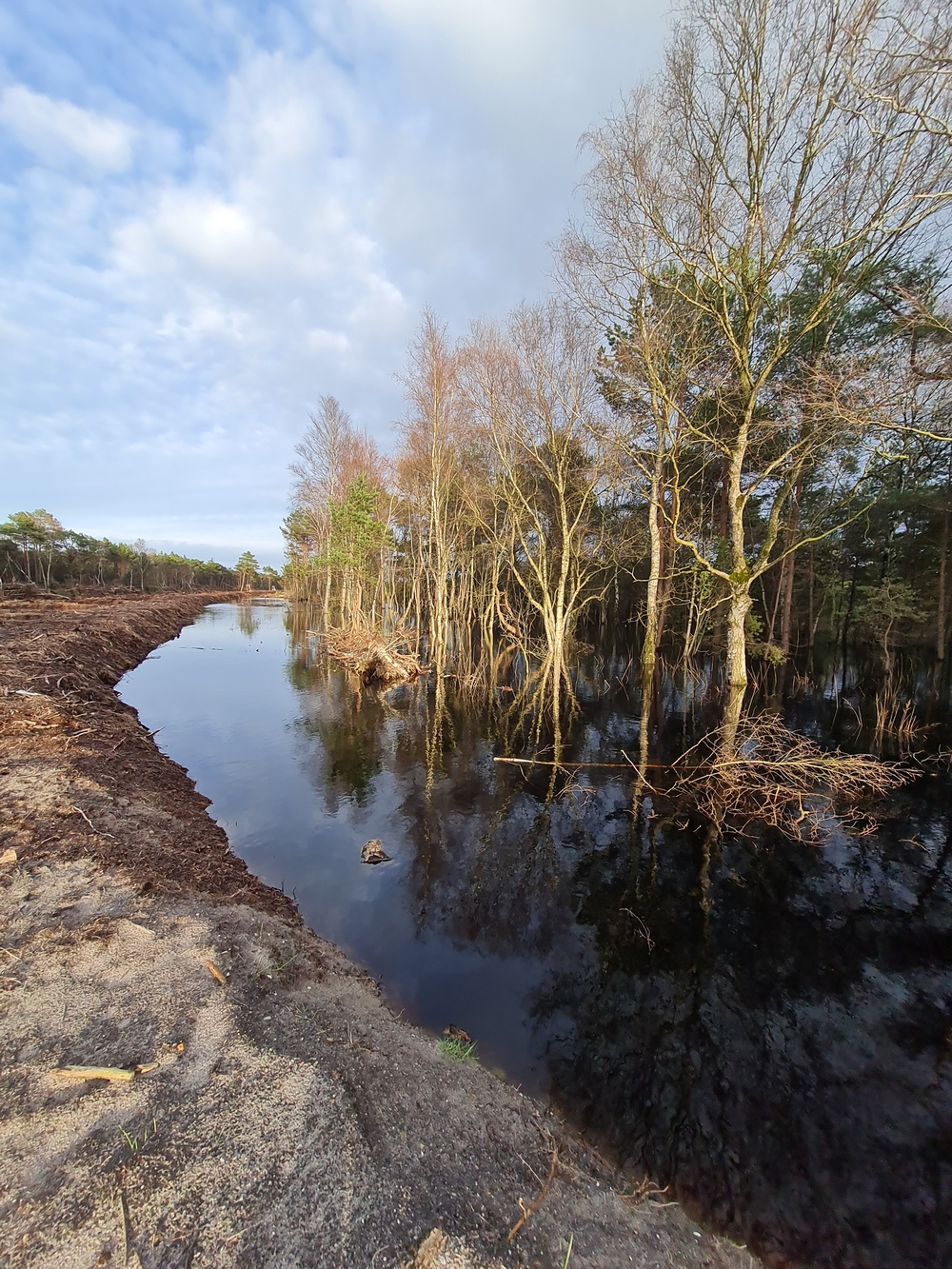

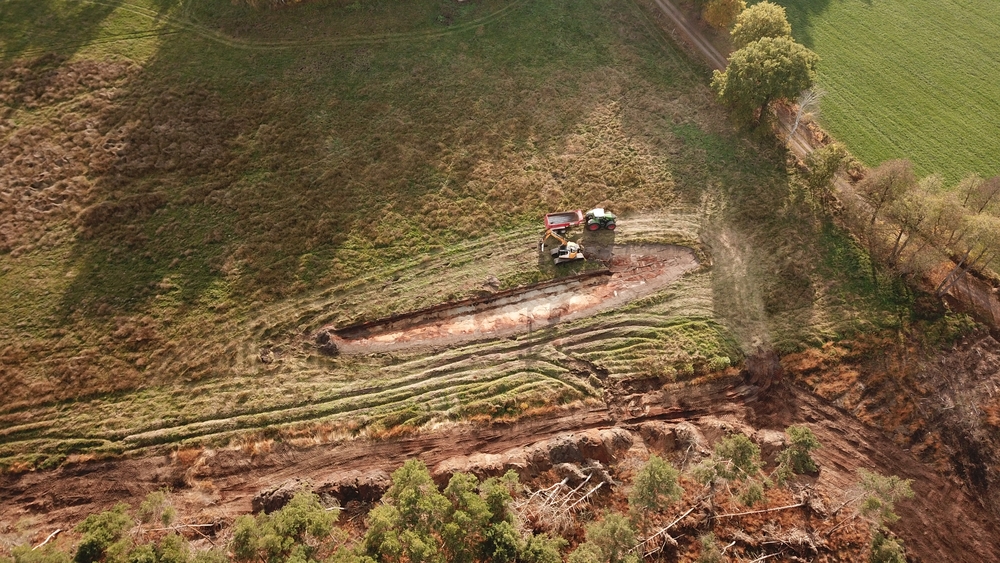

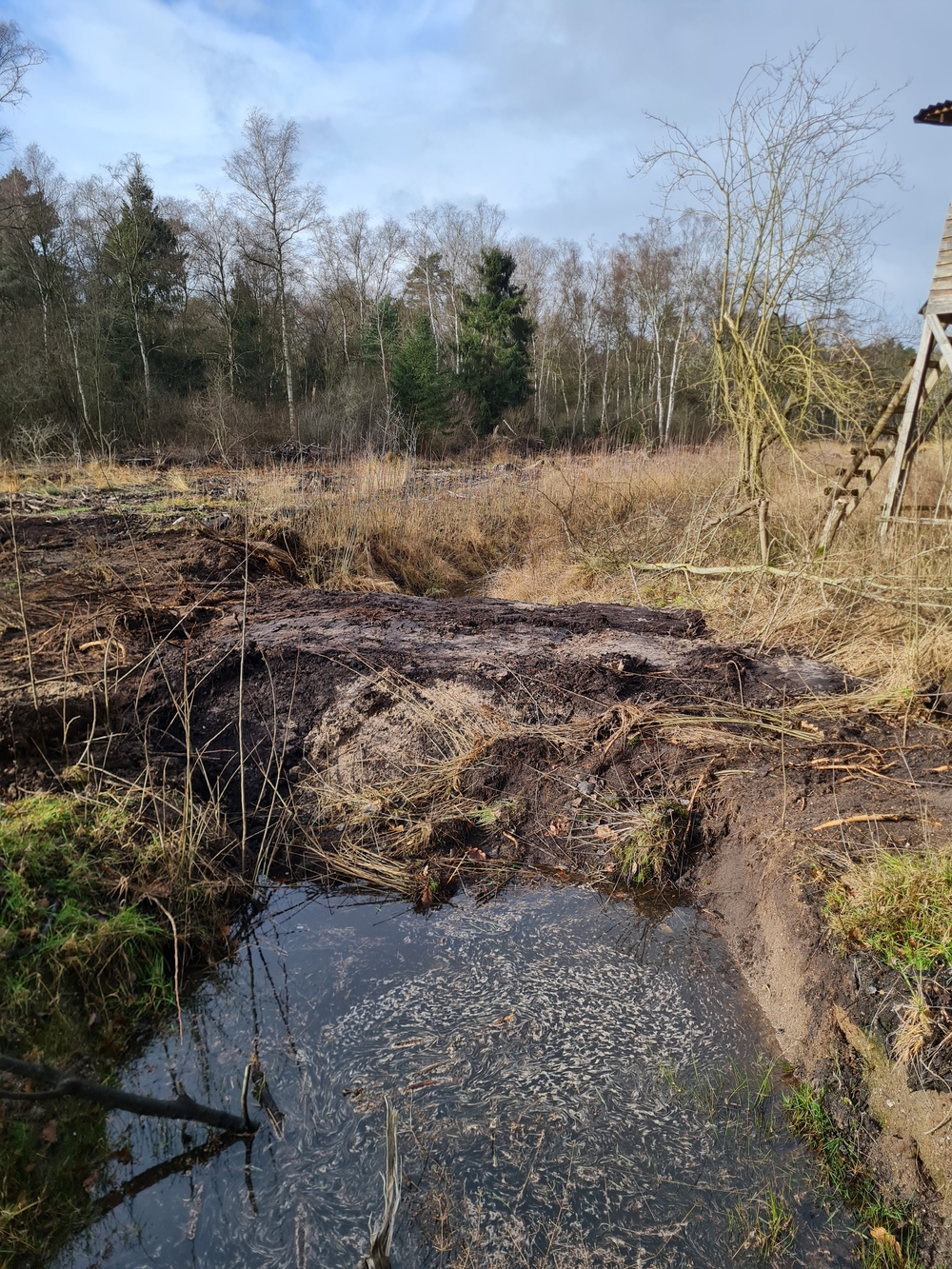

Im September und Oktober 2022 wurde gleichzeitig zum Moordammbau im inneren des Moores ein Entwässerungssystem im Randbereich umgebaut. Dieser Umbau stellt sicher, dass die außerhalb des Moores liegenden Flächen weiterhin entwässert werden. In diesem Zusammenhang wurde unmittelbar am Rand des Moores im Gegenzug ein tiefer Graben punktuell verschlossen und unwirksam gemacht.
Durch einen Umbau des Entwässerungssystems wird sichergestellt, dass die umliegenden Flächen weiterhin entwässert und bewirtschaftet werden können.
